蔗区跟踪|广西2022/23榨季将于11月中旬开启!整体开榨进度提前
广西2022/23榨季开榨时间临近,为让业界充分了解广西糖厂生产进度情况,我们对全区糖厂进行了实地调研及电话回访,相关结果如下。
一、开榨糖厂数量

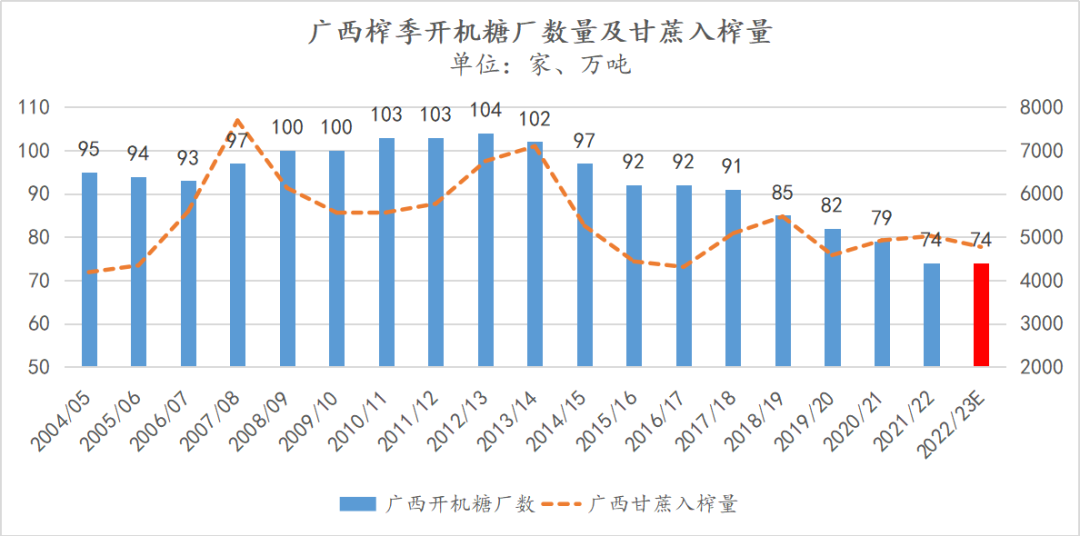

预计广西2022/23榨季开榨糖厂为74家,与上榨季持平,较2020/21榨季减少5家。
广西糖厂开机数量在2012/13榨季到达顶峰104家后,逐年缩减至目前的74家,进入相对稳定状态。

数据来源:广西糖业年报、泛糖科技
预计2022/23榨季最早糖厂开机时间为11月20日,其余糖厂集中开榨时间为11月下旬,至11月底整体开榨进度将超过50%,较上榨季略有提前。主要原因是2023年春节较往年提前,部分国有糖企出于全年经营目标考虑,开榨时间略有提前。

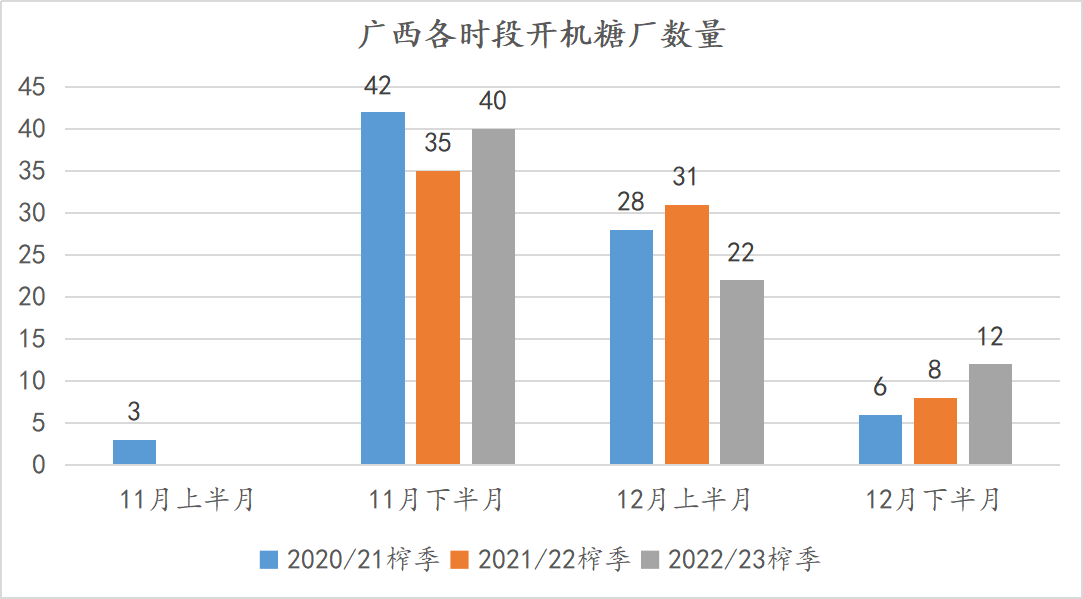

开榨糖厂数量的时段分布为11月40家、12月44家(见下图)。

数据来源:泛糖科技
注:部分糖厂未能确定开榨具体时间,参考上榨季开榨时间纳入统计。
二、甘蔗收获情况
1、本榨季人工砍收甘蔗价格持平略增。据了解,崇左地区部分种蔗大户招聘砍工价格150~160元/吨(砍蔗+装车),较上榨季持平。桂中北地区人工砍收费为140~150元/吨,较上榨季增长10~20元/吨(受旱导致单产低,同等重量的甘蔗需要付出更多劳力,故用提高砍收单价来弥补)。
2、预计机收价格维持100~110元/吨不变。近期广西本土疫情对人工流动作业冲击影响较大,部分糖厂已做好提高机械收割比例的准备。
三、蔗区估产情况
1、甘蔗长势
全区甘蔗生长同比上年偏差,其中桂中北蔗区(柳州、来宾等)受旱严重,具体表现为:甘蔗株高偏矮、蔗茎偏细、有效茎数减少。对比卫星遥感图片可知,今年与去年的受旱蔗区高度重合,综合人工测产数据分析,预计2022/23榨季桂中北地区的甘蔗入榨量在上年基础上继续下降,但降幅有限。
此外,南宁与崇左蔗区受旱情影响小,但前期低温阴雨天气多使宿根蔗生长受到一定不利影响,整体产量略降。

图:2021年9月26日广西甘蔗干旱灾害等级监测图

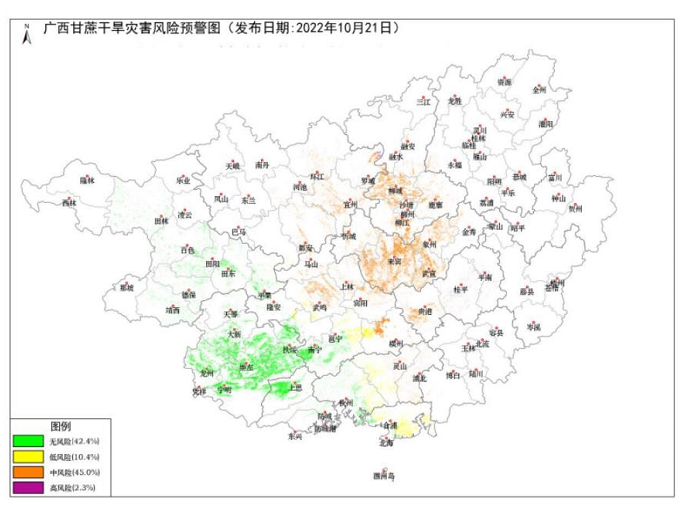

图:2022年10月21日广西甘蔗干旱风险预警图

图:蔗区受旱严重的地块

图:蔗区喷水抗旱
2、种植面积
根据自治区糖业主管部门数据,得益于甘蔗生产保护区“退桉还蔗”、“退蕉还蔗”等措施实施,广西2022年糖料蔗种植面积1120万亩,同比增加14万亩。同时,“旱改水”项目、城市化建设侵占蔗地也在发生,综合计算,全区种蔗面积预计持平略增。

3、甘蔗及食糖产量预估

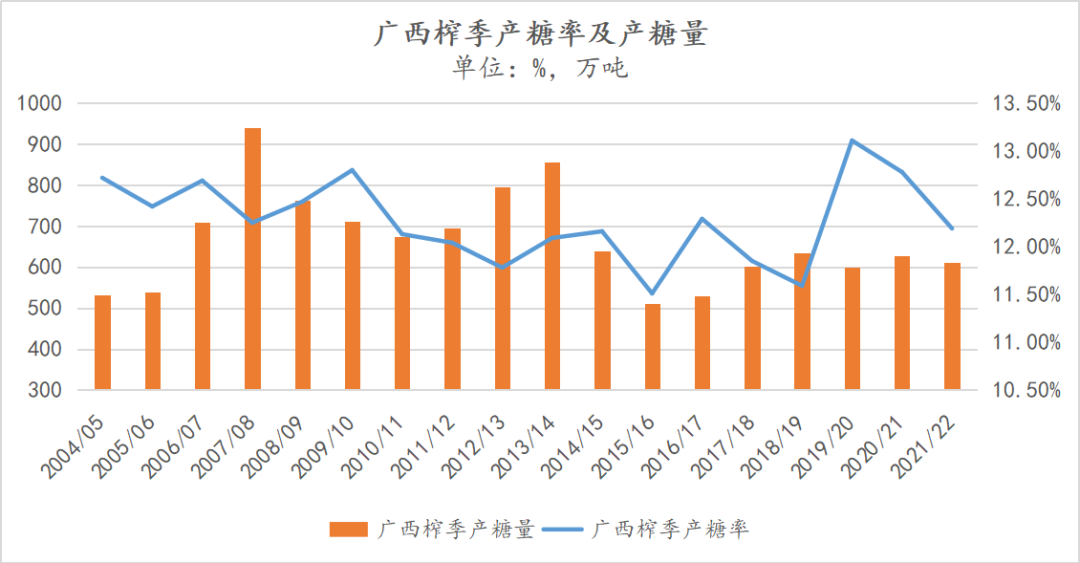

综上,预计2022/23榨季广西甘蔗入榨量同比上榨季减产5%至4770万吨。由于天气干旱,现全区甘蔗含糖分较去年有所上升,按照往年产糖率均值计算,我们预估广西2022/23榨季产糖量区间为585~600万吨。
(注:广西近五个榨季的甘蔗入榨量均值为5015万吨,产糖率均值为12.30%。天气因素对甘蔗生长影响较大,我们将持续跟踪修正。)

数据来源:广西糖业协会
(责任编辑:Sylvia)
转载声明:本文内容属本网原创,内容版权均为本网所有,若您需要引用、转载,请务必注明来源及原文链接,如涉及大面积转载,请与我们联系0771-8062446 ,获取授权。本站内容欢迎分享,但拒绝有商业目的的转载!
-
负责人
泛糖
-
联系电话
0771-8062462
-
邮箱
info@hisugar.com
-
传真
0771-8062474
-
联系地址
广西南宁市良庆区秋月路18号
QQ
微信
朋友圈
qq空间
微博
桂公网安备
45010802000323号
